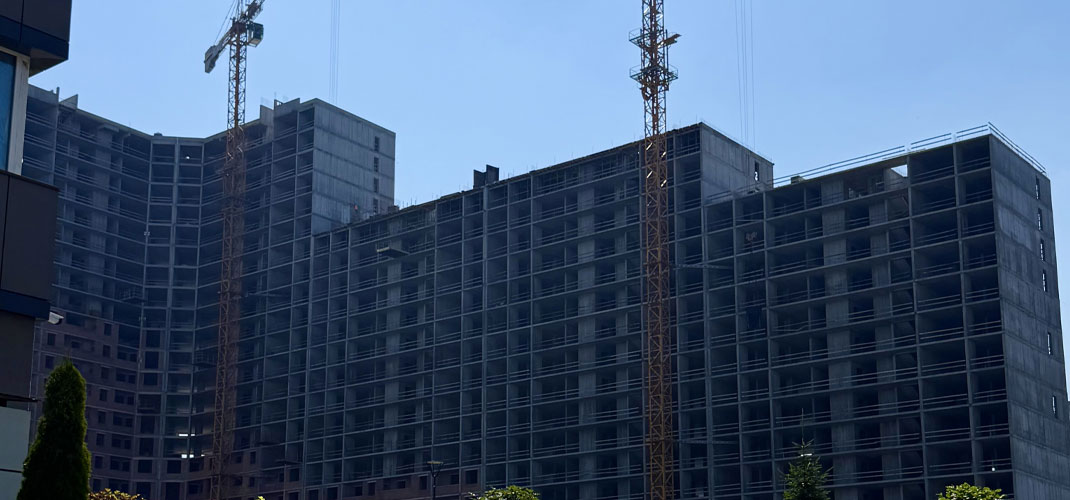

Червень став місяцем активної та злагодженої роботи на будівельному майданчику ЖК «Святобор». Будівельні процеси одночасно тривали у всіх секціях комплексу, що дозволяє підтримувати стабільні темпи реалізації проєкту. Сьогодні в різних чергах роботи перебувають на різних етапах: від активного зведення житлових поверхів до завершення монолітного каркасу та виконання робіт на технічних поверхах. Паралельно у будинках триває внутрішнє облаштування майбутніх квартир.
6 черга будівництва
1 та 2 секції
У першій та другій секціях будівництво впевнено переходить до зведення житлових поверхів. На рівні першого поверху повністю завершено влаштування бетонної підлоги.
У частині приміщень вже сформовано бетонні опорні стіни, в інших зонах роботи зі зведення стін активно тривають. Поступово будинки набирають висоту та переходять до наступних етапів монолітного будівництва.
3 секція
У третій секції роботи продовжуються на рівні 20 поверху. Монолітний каркас стабільно зростає, а будівництво впевнено рухається до проєктної висоти.
4 секція
У четвертій секції будівельні роботи ведуться на рівні 21 поверху. Протягом звітного періоду виконувалося бетонування підлоги, що стало черговим важливим етапом у формуванні нового поверху.
Нагадаємо, що згідно з проєктом будинки 6-ї черги матимуть 26 поверхів.
7 черга будівництва
1 секція
У першій секції роботи тривають на рівні 21 поверху. На цьому поверсі вже повністю готова бетонна підлога. Наразі фахівці виконують монтаж арматурних конструкцій, які стануть основою для подальшого формування бетонних стін та інших елементів монолітного каркасу.
2 та 3 секції
У другій та третій секціях завершено зведення всіх 26 житлових поверхів. На даному етапі будівельні роботи перейшли на рівень 27 технічного поверху, де в майбутньому будуть розміщені технічні приміщення та інженерні системи будинку.
Паралельно із завершенням монолітних робіт активно виконуються внутрішні будівельні процеси. Одразу на кількох поверхах триває кладка внутрішніх цегляних стін, завдяки чому поступово формується простір майбутніх квартир, коридорів та місць загального користування.
Підсумки місяця
У червні ЖК «Святобор» продовжив демонструвати стабільний розвиток та високі темпи будівництва. Роботи ведуться одночасно у всіх секціях комплексу, що дозволяє паралельно виконувати як монолітні, так і внутрішні будівельні процеси.
Команда ЖК «Святобор» і надалі працює над створенням сучасного, безпечного та комфортного житлового простору для майбутніх мешканців, дотримуючись високих стандартів якості будівництва.
Дивіться у фото звіті за Червень, як просувається будівництво!
