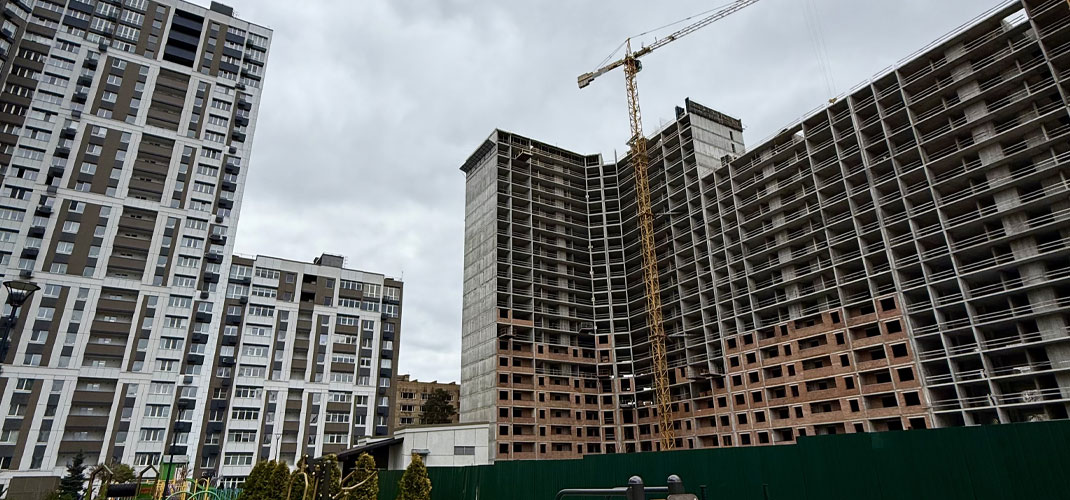

Звіт про хід будівництва ЖК «Святобор» за квітень

Квітень став важливим етапом у розвитку житлового комплексу «Святобор». Будівельні роботи вийшли на фінальні рівні у 7-й черзі, водночас активно триває зведення конструкцій у 6-й черзі та продовжується формування внутрішнього простору будинків. Проєкт поступово переходить від етапу каркасу до комплексного наповнення.


7 черга будівництва


3 секція
У третій секції досягнуто знакового результату — монолітний каркас будівлі повністю зведено до фінального, 26 поверху. На цьому рівні вже виконано бетонну підлогу, що фактично завершує основний етап вертикального будівництва. Наразі розпочато підготовку до наступних робіт: формування опорних стовпів та влаштування стельових конструкцій.


Паралельно активно просуваються внутрішні роботи. Кладка цегляних стін виконана до 12 поверху, де тривають завершальні процеси перед переходом на вищі рівні.


2 секція
У другій секції також завершено зведення монолітного каркасу до 26 поверху включно. На верхньому рівні наразі проводяться підготовчі роботи до залиття бетонної підлоги.


Водночас тривають внутрішні будівельні процеси: кладка стін виконана до 8 поверху, залишаються фінальні доопрацювання, після чого роботи переходять на наступні рівні.


Загалом у 7-й черзі будівництво ведеться паралельно одразу за кількома напрямами — завершення конструктивної частини та активне внутрішнє наповнення будинків.


6 черга будівництва


1 секція
У першій секції роботи зосереджені на підвальному рівні. Тут уже сформовано опорні стовпи, які є основою для подальшого влаштування стелі та підлоги першого поверху. Будівництво триває відповідно до технологічної послідовності.


2 секція
У другій секції роботи перейшли на рівень першого поверху. Сформовані опорні стовпи дозволяють розпочати наступний етап — влаштування перекриття та підготовку до зведення другого поверху.


Варто зазначити, що в межах 6-ї черги раніше вже досягнуто значного прогресу: секції 3 та 4 зведені до 18 поверху включно. Роботи на цих об’єктах продовжуються.


Загальна динаміка


Квітень показав суттєвий поступ у будівництві комплексу. У 7-й черзі фактично завершено формування монолітного каркасу будинків, а внутрішні роботи активно розширюються на нові поверхи. У 6-й черзі будівництво послідовно розвивається від підвальних рівнів до надземних конструкцій.


Комплекс поступово переходить до наступного етапу реалізації — від зведення каркасу до створення повноцінного житлового середовища. Роботи ведуться стабільно, з дотриманням всіх технологій



Дивіться у фото звіті за Квітень, як просувається будівництво!
